Сад Валентина Пикуля

ПАСПОРТ ОБЪЕКТА

по объекту: «Строительство наружного освещения парков, садов и скверов
Санкт-Петербурга:
Сад Валентина Пикуля на пересечении Измайловского пр.

и 7-й Красноармейской ул.»

на 01.05.2026

Цель реализации объектаПроектом предусмотрено комфортное освещение территорий сквера, площадок и рекреационных зон для комфортных прогулок и занятий спортом
Адрес объектаг. Санкт-Петербург, Адмиралтейский район
Адресная инвестиционная программа2026
Государственный заказчикСПб ГКУ «Управление заказчика»
Разработчик проектной документацииООО «Сириус»
Положительные заключения экспертизы№ 78-1-1-3-001365-2025 от 20.01.2025
Авторский надзорООО «Сириус» ГК № 4/26-26 от 08.05.2026
Ордер ГАТИ
Генеральный подрядчикООО «ВЕЛЕС»
Государственный контракт№ 4/13-26 от 14.04.2026
Ответственное лицо ген. подрядчикаГенеральный директор Мельникова Елена Владимировна
Начало СМР                                    по контракту                                          фактически01.05.2026
Окончание СМР                             по контракту                                           фактически31.10.2026
Окончание действия государственного контракта31.12.2026
Основные технические показатели (план)Опоры – 15 шт. Светильники — 15 шт.
КЛ — 529 м
АСУНО – 1 шт.
Выполнено в основных технических показателях в наст. время (факт) Опоры – 0 шт. Светильники — 0 шт. КЛ — 0 м АСУНО – 0 шт.
Решение имущественно-правовых вопросов
Претензионная работаНе ведется
Лицо, осуществляющее строительный контроль от заказчикаИнженер 1 категории сектора по контролю за строительством объектов электроснабжения Муратов Евгений Иванович
Лицо, осуществляющее ведомственный надзор от заказчика (представитель ТУВ, ТКВ) начальник Центрального ЭР СПб ГБУ «Ленсвет» Коркин Игорь Игоревич
Проблемные вопросы
Предложения

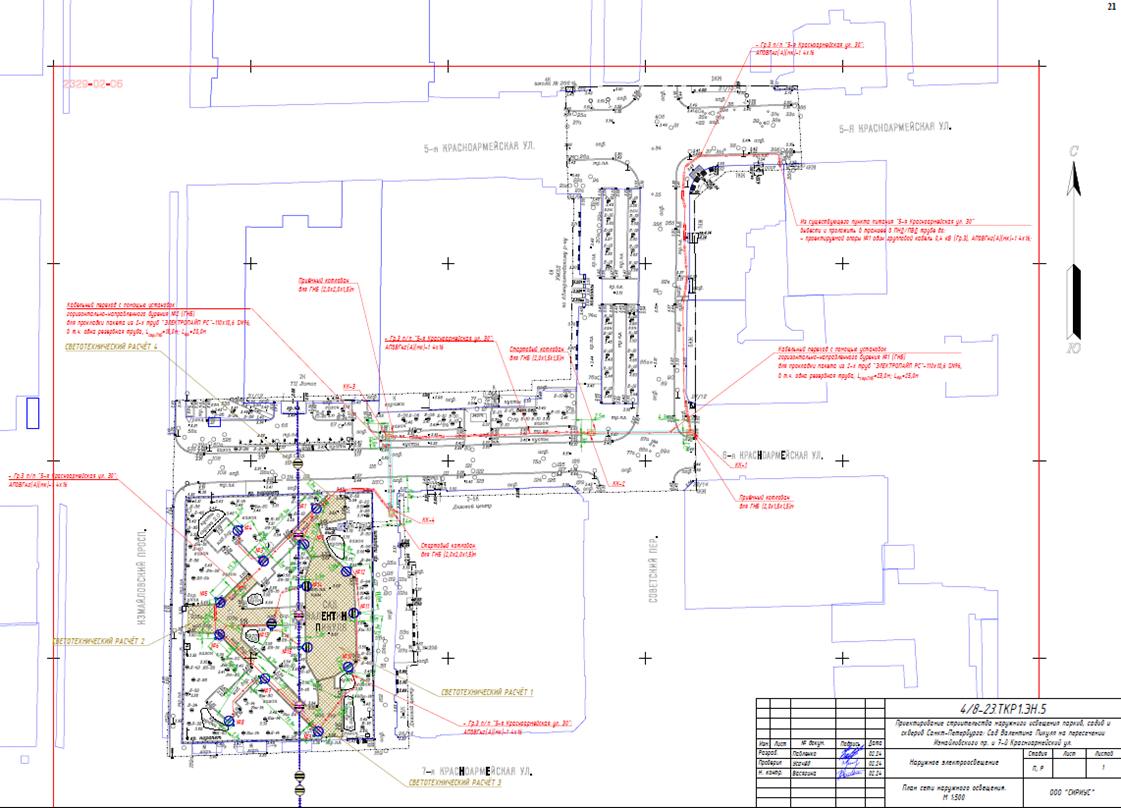

 Существующая схема объекта

Пояснение:___________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________




Планируемая схема объекта

(после выполнения работ по строительству и/или реконструкции):



Пояснение:______________________________________________________________________________

___________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________
________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________

График выполнения работ (по состоянию на текущую дату)

№ ппНаименование этапа выполнения контрактаСроки исполнения этапа выполнения контрактаОтметка о выполнении
1Подготовительные работы, не относящиеся к строительно-монтажным работамС даты заключения государственного контракта по 30.04.2026
2Подготовительные работы, относящиеся к строительно-монтажным работам01.05.2026 -20.05.2026
3Строительно-монтажные работы21.05.2026 -31.07.2026
4Пусконаладочные работы01.08.2026 -10.08.2026
5Монтаж и пусконаладка АСУНО11.08.2026 -20.08.2026
6Благоустройство и озеленение территории01.08.2026 -10.09.2026
7Контрольно-исполнительная съемка01.08.2026 -10.09.2026
8Завершение мероприятий для закрытия ордера на производство плановых работ ГАТИ11.09.2026 -31.10.2026

 Результат по реализации выполняемых мероприятий (в т.ч. социальная значимость)

Обеспечение комфортных и безопасных прогулок всех посетителей зеленого массива.
