Квартал (Пролетарская ул. — ул. Танкистов — пр. Ленина — ул. Братьев Радченко — Павловская ул. — ул. Красных Партизан), г. Колпино»
«Выполнение работ по реконструкции объектов наружного освещения Санкт-Петербурга объекта: Квартал (Пролетарская ул. — ул. Танкистов — пр. Ленина — ул. Братьев Радченко — Павловская ул. — ул. Красных Партизан), г. Колпино»
по состоянию на 01.04.2025
Цель реализации объекта | Реализация проекта обеспечит комфортное и безопасное движение автотранспорта и пешеходов. |
Адрес объекта | г. Санкт-Петербург, Колпинский район |
Адресная инвестиционная программа | 2023 — 2025 г. |
Государственный заказчик | СПб ГБУ «Ленсвет» |
Разработчик проектной документации | ООО «БИС» |
Положительное заключение экспертизы | от 21.12.2022 № 78-1-1-3-090765-2022 |
Авторский надзор | ООО «Светосервис-СПб» |
Ордер ГАТИ | от 17.09.2024 № У-4590/2024 |
Генеральный подрядчик | ООО «БИС» |
Государственный контракт | От 21.03.2024 № 29/2024-ОКС-К |
Ответственное лицо ген. подрядчика | Шуляр Павел Владимирович |
Начало СМР по контракту фактически | с даты заключения Контракта |
Окончание СМР по контракту фактически | по 31.08.2025 |
Окончание действия государственного контракта | 09 декабря 2025 года |
Основные технические показатели (план) | Опоры – 791 шт.; Светильники – 924 шт.; Прожектор – 8 шт.; Кабельные линии – 31670 м.; Воздушные линии – 1196 м.; ШРУ 5 шт.; АСУНО 4 шт.. |
Выполнено в основных технических показателях в наст. время (факт) | Опоры –753 шт.; Светильники – 849 шт.; Прожектор – 8 шт.; Кабельные линии – 29 000 м.; Воздушные линии – 1196 м.; ШРУ 4 шт.; АСУНО шт.. |
Лицо, осуществляющее строительный контроль от заказчика | Ведущий инженер Отдела капитального строительства — Яковлев Алексей Александрович |
Лицо, осуществляющее ведомственный надзор от заказчика (представитель ТУВ, ТКВ) | начальник Колпинского ЭР – Цветков Максим Викторович |

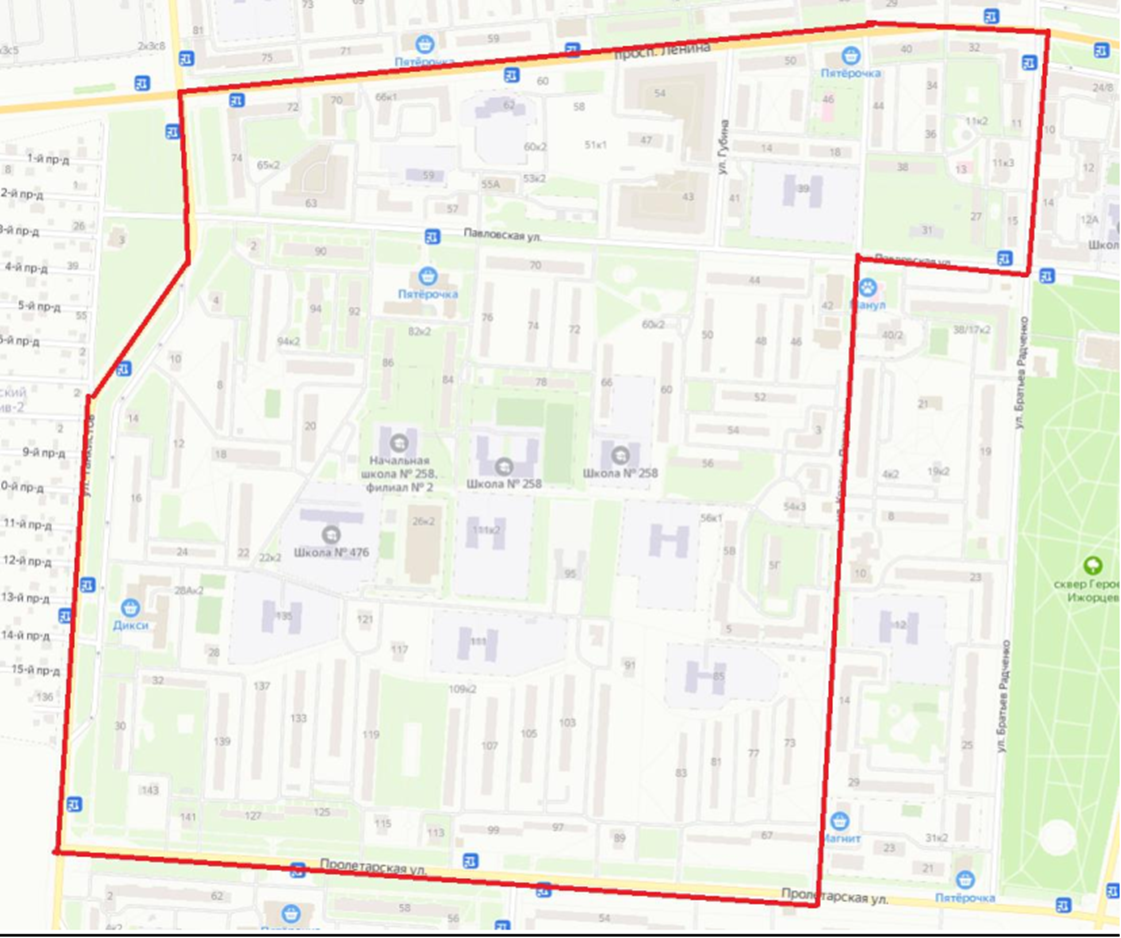

Существующая схема объекта:

Результат по реализации выполняемых мероприятий
(в т.ч. социальная значимость)
Повышение безопасности движения пешеходов и транспорта.
Повышение деловой активности жителей в вечернее время.
Снижение криминогенной обстановки.
Формирование гармоничной световой среды Санкт-Петербурга.
График выполнения работ (по состоянию на текущую дату):
№ п/п | Наименование работ | Сроки выполнения |
1 | Подготовительные работы, строительно-монтажные работы в рамках лимита финансирования 2024 года | с даты заключения Контракта по 05.12.2024 |
2 | Строительно-монтажные работы в рамках лимита финансирования 2025 года, благоустройство и озеленение территории | с 06.12.2024-31.08.2025 |
3 | Контрольно-исполнительная съемка, пусконаладка, утилизация строительного мусора, сдача объекта, в т.ч. подписание КС-14 | с 01.09.2025 -31.10.2025 |
