квартал 31 Малой Охты

Паспорт объекта

по состоянию на 01.09.2023

Выполнение работ по реконструкции электрических сетей объекта: Квартал 31 М. Охты (Заневский пр. – р. Оккервиль – Гранитная ул. – Казанская ул. – пр. Шаумяна)



Цель реализации объектаУлучшение показателей освещенности территорий, снижение эксплуатационных расходов в результате перевода наружного освещения на современные энергоэкономичные источники света
Адрес объектаСанкт-Петербург, Красногвардейский район
Адресная инвестиционная программа2023
Государственный заказчикСПб ГБУ «Ленсвет»
Разработчик проектной документацииООО «Гипрогор проект»
Положительное заключение экспертизы№78-1-1-3-027025-2022 от29.04.2022
Авторский надзорСПб ГБУ «Ленсвет»
Ордер ГАТИ№ У-1085/2023 от 29.03.2023
Генеральный подрядчикООО «БИС»
Ответственное лицо ген. подрядчикиШуляр Павел Владимирович
Государственный контракт Срок выполнения работ по ГК№21/2023-ОКС-К
Начало СМР: по контракту фактически16.05.2023
Окончание СМР: по контракту фактически30.11.2023
Окончание действия Государственного контракта31.12.2024
Основные технические показатели (план)Кабельные линии – 20 061 м
Воздушные линии – 220 м
Опоры – 432 шт.
Светильники – 458 шт.
ШРУ – 1 шт.
АСУНО – 1 шт.
Выполнено в основных технических показателях в настоящее время (факт)Кабельные линии – 20 061 м
Воздушные линии – 220 м
Опоры – 432 шт.
Светильники – 458 шт.
ШРУ – 1 шт.
АСУНО – 1 шт.
Лицо, осуществляющее строительный контроль от заказчикаВедущий инженер по техническому надзору ОКС – Белов Александр Владимирович

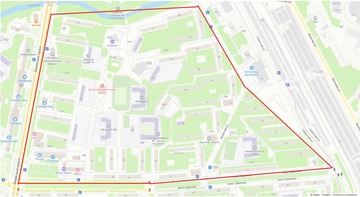

Существующая схема объекта




 Результат по реализации выполняемых мероприятий

(в т.ч. социальная значимость)



Повышение безопасности движения пешеходов и транспорта.

Освещение детских и спортивных площадок.

Повышение деловой активности жителей в вечернее время.

Снижение криминогенной обстановки.

Формирование гармоничной световой среды Санкт-Петербурга.



 График производства работ

Порядковый номер этапа работНаименование этапа работСроки исполнения этапа работ
1Подготовительные работыс даты заключения Контракта
по 30.04.2023

Подготовка территории строительства01.05.2023
по 15.05.2023
2Строительно-монтажные работы (частично) в рамках лимита финансирования 2023 годас 16.05.2023
по 31.12.2023
3Благоустройство и озеленение территориис 01.09.2023
по 15.10.2023
4Строительно-монтажные работы (частично) в рамках лимита финансирования 2024 годас 01.01.2024
по 30.04.2024
5Контрольно-исполнительная съемка, пусконаладка, утилизация строительного мусора, сдача Объекта, в т.ч. подписание КС-14с 01.02.2024
по 31.05.2024
