Пр. Металлистов от Пискаревского пр. до Лабораторной ул.

Паспорт объекта

по состоянию на 01.10.2024

Выполнение работ по реконструкции наружного освещения объекта:

Пр. Металлистов от Пискаревского пр. до Лабораторной ул.

Цель реализации объектаУлучшение показателей освещенности территорий; Снижение эксплуатационных расходов в результате перевода наружного освещения на современные энергоэкономичные источники света
Адрес объектаСанкт-Петербург, Красногвардейский район
Адресная инвестиционная программа2024
Государственный заказчикСПб ГБУ «Ленсвет»
Разработчик проектной документацииООО «Тесла»
Положительное заключение экспертизы 78-1-1-3-002586-2023 от 24.01.2023
Авторский надзорСПб ГБУ «Ленсвет»
Ордер ГАТИ от 13.06.2023 № У-2681/2023
Генеральный подрядчикООО «Велес»
Ответственное лицо ген. подрядчикиЯсакова Г.Н. 8-921-655-54-55
Государственный контракт Срок выполнения работ по ГКот 11.01.2024 № 107/2023-ОКС-К
Начало СМР: по контракту фактически01.05.2024
18.03.2024
Окончание СМР: по контракту фактически31.08.2024
31.08.2024
Окончание действия Государственного контракта31.12.2024
Основные технические показатели (план)Кабельные линии – 1 762 м
СИП – 3 032 м
Опоры – 39 шт.
Светильники – 148 шт.
Выполнено в основных технических показателях в настоящее время (факт)Кабельные линии – 1 762 м
СИП – 3 032 м
Опоры – 39 шт.
Светильники – 148 шт.
Лицо, осуществляющее строительный контроль от заказчикаИнженер по техническому надзору ОКС – Яковлев Алексей Александрович

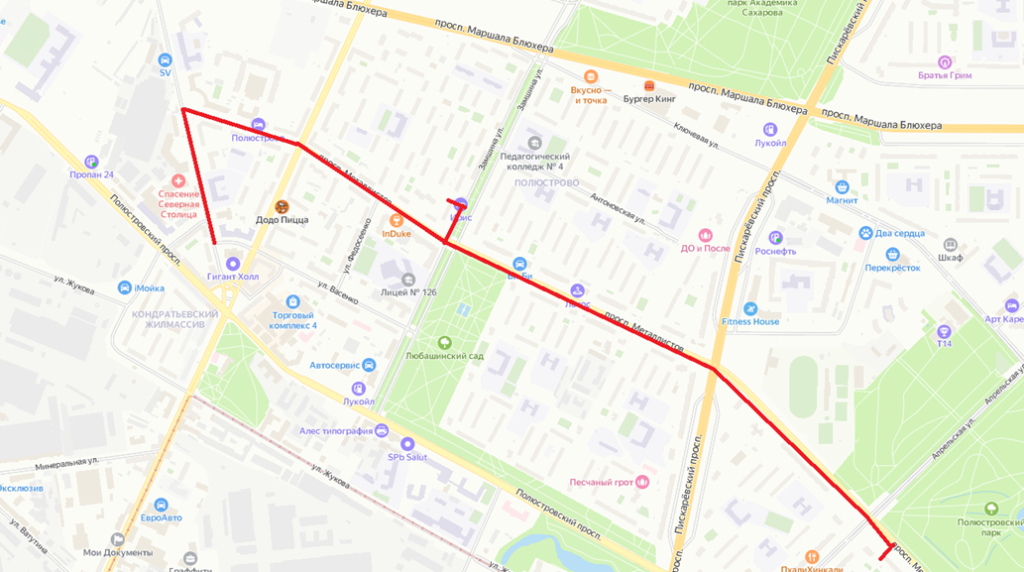

Существующая схема объекта

Пр. Металлистов от Пискаревского пр. до Лабораторной ул.

Результат по реализации выполняемых мероприятий

(в т.ч. социальная значимость)

Повышение безопасности движения пешеходов и транспорта;

Повышение деловой активности жителей в вечернее время;

Снижение криминогенной обстановки;

Формирование гармоничной световой среды Санкт-Петербурга.

ГРАФИК ПРОИЗВОДСТВА РАБОТ

по реконструкции электрических сетей объекта: Пр. Металлистов от Пискаревского пр. до Лабораторной ул.

п/пНаименование работСроки выполнения
1Подготовительные работы, подготовка территории строительствас 11.01.2024 по 30.04.2024
2Строительно-монтажные работыс 01.05.2024 по 15.08.2024
3Благоустройство территориис 15.07.2024 по 31.08.2024
4КИС, пусконаладка, утилизация, сдача объекта, в т.ч. подписание КС-14с 01.09.2024 по 30.09.2024

Результат по реализации выполняемых мероприятий

(в т.ч. социальная значимость)

Повышение безопасности движения пешеходов и транспорта;

Освещение детских и спортивных площадок;

Повышение деловой активности жителей в вечернее время;

Снижение криминогенной обстановки;

Формирование гармоничной световой среды Санкт-Петербурга.
