Алексеевский сад между ул. Писарева и д. 2 по Английскому пр.
Выполнение работ по реконструкции объектов наружного освещения
Санкт-Петербурга объекта: Алексеевский сад между ул. Писарева и д. 2
по Английскому пр. по состоянию на 01.06.2026 г.
| Цель реализации объекта | Реализация проекта обеспечит комфортное и безопасностное движения автотранспорта и пешеходов. |
| Адрес объекта | г. Санкт-Петербург, Адмиралтейский район |
| Адресная инвестиционная программа | 2025-2026 гг. |
| Государственный заказчик | СПб ГБУ «Ленсвет» |
| Разработчик проектной документации | ООО «ВИК Проект» |
| Положительное заключение экспертизы | № 78-1-1-3-007761-2025 от 17.02.2025 г. |
| Авторский надзор | Ленсвет |
| Ордер ГАТИ | от 22.04.2026 № У-1949/2026 |
| Генеральный подрядчик | ООО «БИС» |
| Государственный контракт | №73/2025-ОКС-К от 12.01.2026 |
| Ответственное лицо ген. подрядчика | Шуляр Павел Владимирович |
| Начало СМР по контракту фактически | с даты заключения Контракта — |
| Окончание СМР по контракту фактически | 31.07.2026 — |
| Окончание действия государственного контракта | по 31.12.2026 |
| Основные технические показатели (план) | Опоры – 37 шт.; Светильники – 33 шт.; Кабельные линии – 1512,5 м; Воздушные линии – 326,4 м |
| Выполнено в основных технических показателях в наст. время (факт) | Опоры – 0 шт.; Светильники – 0 шт.; Кабельные линии – 0 м; Воздушные линии – 0 м. |
| Решение имущественно-правовых вопросов | — |
| Претензионная работа | Не ведется |
| Лицо, осуществляющее строительный контроль от заказчика | Ведущий инженер Отдела капитального строительства – Виноградов Андрей Андреевич |
| Лицо, осуществляющее ведомственный надзор от заказчика (представитель ТУВ, ТКВ) | Начальник Центрального ЭР – Коркин Игорь Игоревич |

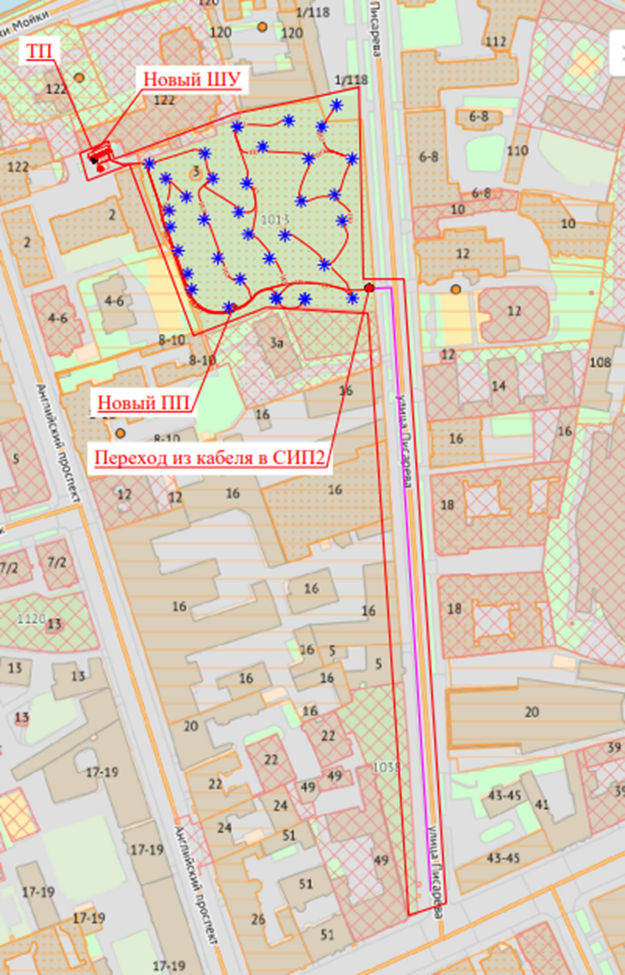

Существующая схема объекта:

Результат по реализации выполняемых мероприятий
(в т.ч. социальная значимость)
Повышение безопасности движения пешеходов и транспорта.
Освещение детских и спортивных площадок.
Повышение деловой активности жителей в вечернее время.
Снижение криминогенной обстановки.
Формирование гармоничной световой среды Санкт-Петербурга.
График выполнения работ (по состоянию на текущую дату):
| № п/п | Наименование работ | Сроки выполнения |
| 1 | Подготовительные, строительно-монтажные работы | с даты заключения Контракта по 31.07.2026 |
| 2 | Благоустройство и озеленение территории | с 01.06.2026 по 15.08.2026 |
| 3 | Контрольно-исполнительная съемка, утилизация строительного мусора, пусконаладочные работы, непредвиденные работы и затраты, сдача объекта, в т.ч. утверждение КС-14 | с 01.07.2026 по 31.08.2026 |
