Микрорайон (Центральная ул. – площадь у дома культуры им. В.В. Маяковского на Центральной ул. – Пионерская ул. – Садовая ул. – Железнодорожная ул. – ул. Богайчука – Полевая ул. – Петрозаводское шоссе), пос. Металлострой
Выполнение работ по разработке проектной документации, рабочей документации реконструкции наружного освещения объекта: Микрорайон (Центральная ул. – площадь у дома культуры им. В.В. Маяковского на Центральной ул. – Пионерская ул. – Садовая ул. – Железнодорожная ул. – ул. Богайчука – Полевая ул. – Петрозаводское шоссе), пос. Металлострой
Этап 1: Микрорайон (ул. Богайчука – Полевая ул.)
Этап 2: Микрорайон (Центральная ул. – площадь у дома культуры им. В.В. Маяковского на Центральной ул. — Пионерская ул. – Садовая ул. – Железнодорожная ул. – Полевая ул. — Петрозаводское шоссе)
по состоянию на 01.06.2026 г.
| Цель реализации объекта | Реализация проекта обеспечит комфортное и безопасностное движения автотранспорта и пешеходов. |
| Адрес объекта | г. Санкт-Петербург, Колпинский район |
| Адресная инвестиционная программа | 2025-2026 гг. |
| Государственный заказчик | СПб ГБУ «Ленсвет» |
| Разработчик проектной документации | ООО «Светосервис-САНКТ-ПЕТЕРБУРГ» |
| Положительное заключение экспертизы | -от25.02.2025 № 78-1-1-3-009560-2025 |
| Авторский надзор | -«Светосервис – СПБ» |
| Ордер ГАТИ | от 25.03.26 № У-1241/2026 |
| Генеральный подрядчик | -ООО «БИС» |
| Государственный контракт | 72/2025-ОКС-К |
| Ответственное лицо ген. подрядчика | -Шуляр Павел Владимирович |
| Начало СМР по контракту фактически | — с даты заключения Контракта — |
| Окончание СМР по контракту фактически | — по 15.11.2027 г. |
| Окончание действия государственного контракт | — 31.12.2027 г. |
| Основные технические показатели (план) | Опоры – 164 + 186 = 350 шт. Светильники – 217 + 237 = 454 шт. Прожектор – 6 + 4=10 шт. Траншея 5243 + 5541 = 10784м Кабельные линии –8842м + 8620м = 17462м Воздушные линии – 303,96 м ШКУ и ШРУ 3 + 4 = 7 шт. АСУНО 2 + 4 = 6 шт. |
| Выполнено в основных технических показателях в наст. время (факт) | Опоры –шт. Светильники – шт. Прожектор –шт. Кабельные линии –м Воздушные линии –м ШКУ и ШРУ шт. АСУНО шт |
| Решение имущественно-правовых вопросов | — |
| Претензионная работа | Не ведется |
| Лицо, осуществляющее строительный контроль от заказчика | Ведущий инженер Отдела капитального строительства – Яковлев Алексей Александрович |
| Лицо, осуществляющее ведомственный надзор от заказчика (представитель ТУВ, ТКВ) | Начальник КолпинскогоЭР – Цветков Максим Викторович |

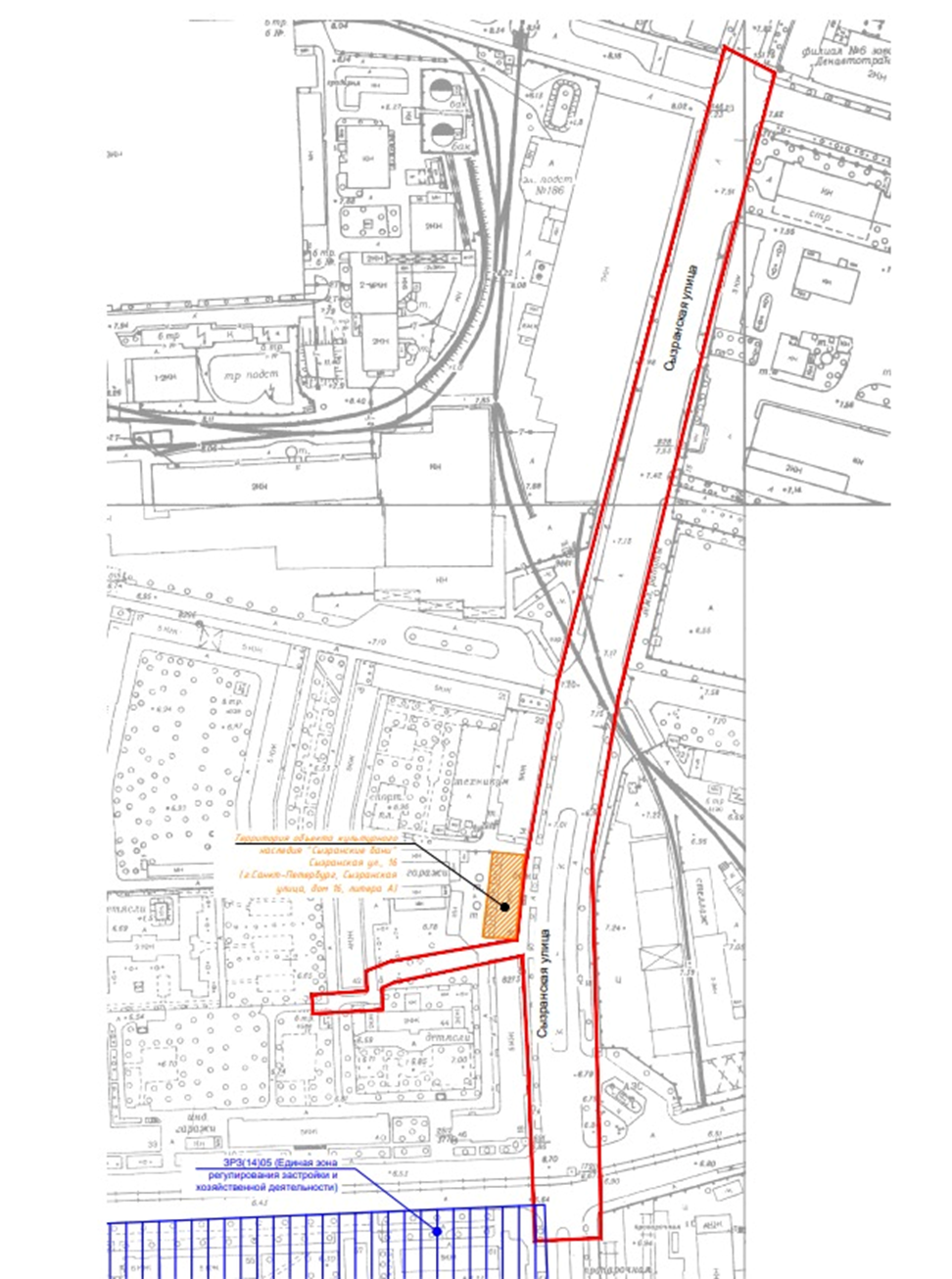

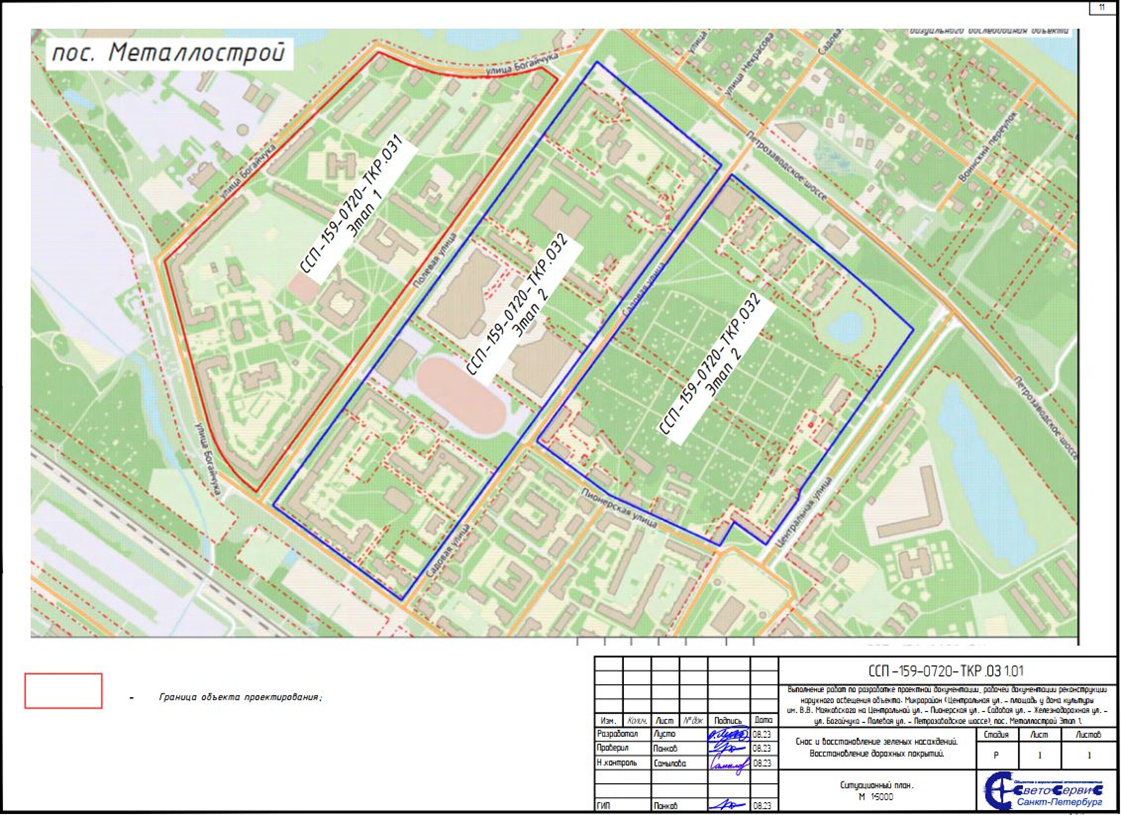

Существующая схема объекта:

Результат по реализации выполняемых мероприятий
(в т.ч. социальная значимость)
Повышение безопасности движения пешеходов и транспорта.
Освещение детских и спортивных площадок.
Повышение деловой активности жителей в вечернее время.
Снижение криминогенной обстановки.
Формирование гармоничной световой среды Санкт-Петербурга.
График выполнения работ (по состоянию на текущую дату):
| № п/п | Наименование работ | Сроки выполнения |
| 1 | Подготовительные работы, строительно-монтажные работы в рамках лимита финансирования 2026, благоустройство и озеленение территории в рамках лимита финансирования 2026 | с даты заключения Контракта по 05.12.2026 |
| 2 | Строительно-монтажные работы в рамках лимита финансирования 2027, благоустройство и озеленение территории в рамках лимита финансирования 2027 | с 06.12.2026 по 15.10.2027 |
| 3 | Контрольно-исполнительная съемка, утилизация строительного мусора, пусконаладочные работы, проверка местности на наличие взрывоопасных предметов, непредвиденные работы и затраты, сдача объекта, в т.ч. утверждение КС-14 | с 01.07.2027 по 15.11.2027 |
