Квартал 16, Автово (пр. Стачек, д. 57-59 – ул. Зенитчиков – Кронштадтская ул. – Корабельная ул.)
Выполнение работ по реконструкции объектов наружного освещения Санкт-Петербурга объекта: Квартал 16, Автово (пр. Стачек, д. 57-59 – ул. Зенитчиков – Кронштадтская ул. – Корабельная ул.)
на 01.07.2025
| Цель реализации объекта | Реализация проекта обеспечит комфортное и безопасное движение автотранспорта и пешеходов. |
| Адрес объекта | г. Санкт-Петербург, Автово |
| Адресная инвестиционная программа | 2025 |
| Государственный заказчик | СПб ГБУ «Ленсвет» |
| Разработчик проектной документации | ИП «Смирнов Алексей Борисович» |
| Положительное заключение экспертизы | от 20.10.2023 № 78-1-1-3-063497-2023 |
| Авторский надзор | СПб ГБУ «Ленсвет» |
| Ордер ГАТИ | От 03.03.2025 № У-710/2025 |
| Генеральный подрядчик | ООО «Светосервис-СПб» |
| Государственный контракт | От 31.01.2025 №11/2025-ОКС-К |
| Ответственное лицо ген. подрядчика | Медведев Михаил Евгеньевич |
| Начало СМР по контракту фактически | -31.01.2025 -05.03.2025 |
| Окончание СМР по контракту фактически | -30.06.2025 |
| Окончание действия государственного контракта | 31.12.2025 |
| Субподрядные организации | |
| Основные технические показатели (план) | Опоры – 74 шт.; Светильники – 102 шт.; Кабельные линии – 2258 м; Воздушные линии – 171 м |
| Выполнено в основных технических показателях в наст. время (факт) | Опоры – 74 шт.; Светильники – 102 шт.; Кабельные линии – 2258 м; Воздушные линии – 171 м |
| Решение имущественно-правовых вопросов | — |
| Претензионная работа | Не ведется |
| Лицо, осуществляющее строительный контроль от заказчика | Ведущий инженер Отдела капитального строительства – Яковлев Алексей Александрович. |
| Лицо, осуществляющее ведомственный надзор от заказчика (представитель ТУВ, ТКВ) | Начальник Юго-Западного ЭР – Хурс Сергей Михайлович |

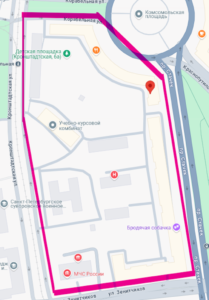

Существующая схема объекта:

Результат по реализации выполняемых мероприятий
(в т.ч. социальная значимость)
Повышение безопасности движения пешеходов и транспорта.
Освещение детских и спортивных площадок.
Повышение деловой активности жителей в вечернее время.
Снижение криминогенной обстановки.
Формирование гармоничной световой среды Санкт-Петербурга.
ГРАФИК ВЫПОЛНЕНИЯ СТРОИТЕЛЬНО-МОНТАЖНЫХ РАБОТ
| Порядковый номер | Наименование этапа работ | Сроки выполнения этапа работ |
| 1 | Подготовительные работы, строительно-монтажные работы | с даты заключения Контракта по 30.04.2025 |
| 2 | Благоустройство и озеленение территории | с 15.04.2025 по 31.05.2025 |
| 3 | Контрольно-исполнительная съемка, утилизация строительного мусора, пусконаладочные работы, проверка местности на наличие взрывоопасных предметов, непредвиденные работы и затраты, сдача объекта, в т.ч. утверждение КС-14 | с 01.05.2025 по 30.06.2025 |
