Любашинский сад между Полюстровским пр., Замшиной ул. и пр. Металлистов

ПАСПОРТ ОБЪЕКТА

«Выполнение работ по реконструкции объектов наружного освещения Санкт-Петербурга объекта: Любашинский сад между Полюстровским пр., Замшиной ул.

и пр. Металлистов»

по состоянию на 01.10.2025

Цель реализации объектаРеализация проекта обеспечит комфортное и безопасное движения автотранспорта и пешеходов.
Адрес объектаг. Санкт-Петербург, Калининский район
Адресная инвестиционная программа2024-2025 гг.
Государственный заказчикСПб ГБУ «Ленсвет»
Разработчик проектной документацииООО «Кандела»
Положительное заключение экспертизыот 02.12.2022 № 78-1-1-3-084923-2022
Авторский надзорООО «Кандела»
Ордер ГАТИот 10.09.2024 № У-4454/2024
Генеральный подрядчикООО «СК «Мегастрой»
Государственный контракт№47/2024-ОКС-К от 24.06.2024
Ответственное лицо ген. подрядчикаВихров Сергей Александрович
Начало СМР                                    по контракту фактически-24.06.2024
-16.09.2024
Окончание СМР                             по контракту фактически-по 15.10.2024
Перенос сроков
Окончание действия государственного контракта31.12.2025
Основные технические показатели (план)Опоры – 318 шт.;
Светильники – 391 шт.;
Кабельные линии – 11446 м;
ШРУ- 1 шт.
ШКУ – 1 шт.
АСУНО 1шт.
Выполнено в основных технических показателях в наст. время (факт)Опоры –318 шт.;
Светильники – 391шт.;
Кабельные линии –11446 м;
ШРУ- 1 шт.
ШКУ – 1шт.
АСУНО 1шт
Решение имущественно-правовых вопросов
Претензионная работаНе ведется
Лицо, осуществляющее строительный контроль от заказчикаВедущий инженер Отдела капитального строительства – Яковлев Алексей Александрович
Лицо, осуществляющее ведомственный надзор от заказчика (представитель ТУВ, ТКВ) Начальник Правобережного ЭР – Классен Владимир Иванович.

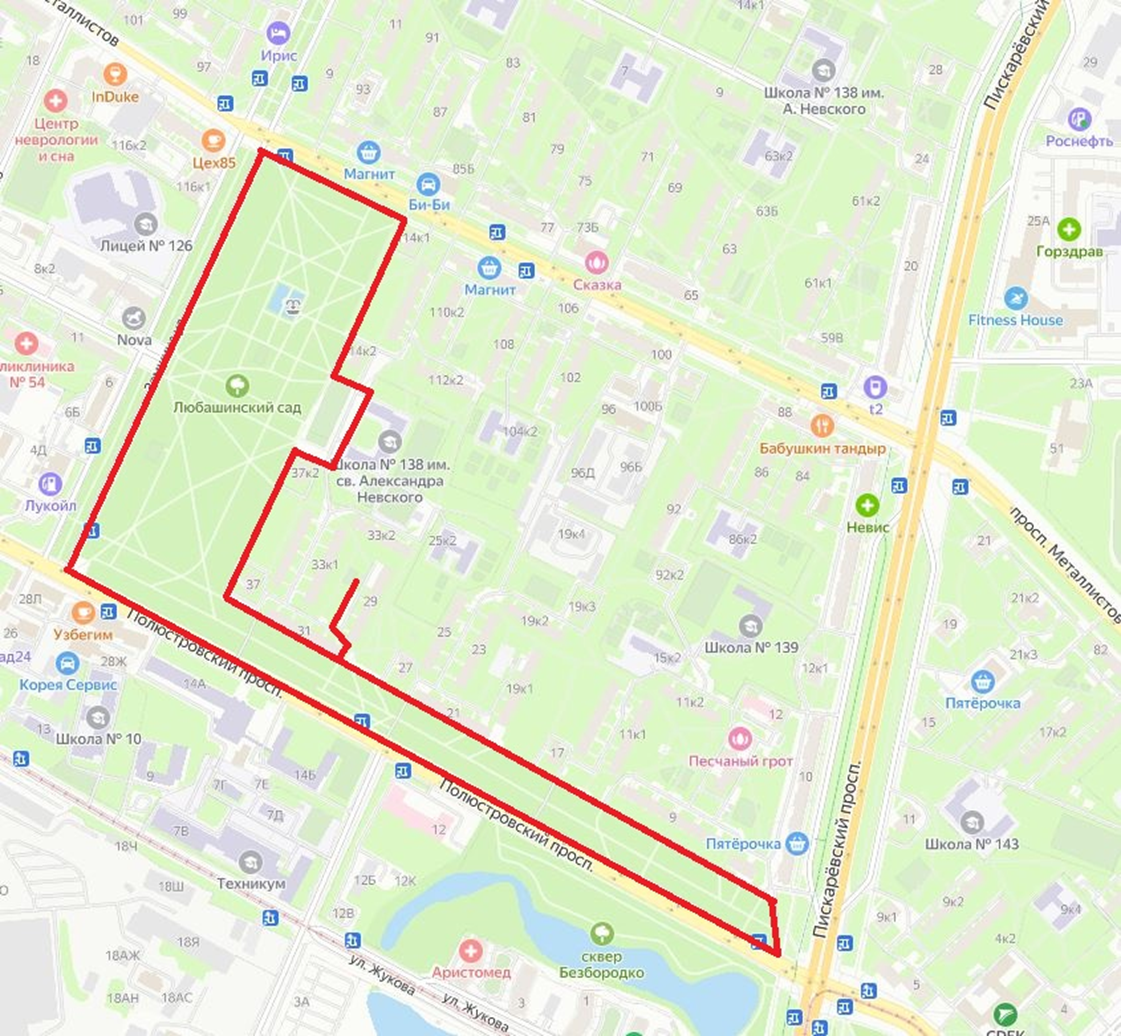

Существующая схема объекта:

Любашинский сад между Полюстровским пр., Замшиной ул.

и пр. Металлистов

Результат по реализации выполняемых мероприятий

(в т.ч. социальная значимость)

Повышение безопасности движения пешеходов и транспорта.

Повышение деловой активности жителей в вечернее время.

Снижение криминогенной обстановки.

Формирование гармоничной световой среды Санкт-Петербурга.

График выполнения работ (по состоянию на текущую дату):

№ п/пНаименование работСроки выполнения
1Подготовительные работы, подготовка территории строительствас даты
заключения
Контракта по
31.08.2024
2Строительно-монтажные работыс 24.06.2024
по 31.08.2024
3Благоустройство территориис 01.09.2024
по 15.10.2024
4КИС пусконаладка, утилизация, сдача объекта, в т.ч. подписание КС-14с 16.10.2024
по 15.11.2024
