Квартал (Зубковская ул. — ул. Седова — ул. Крупской – ул. Невзоровой)

ПАСПОРТ ОБЪЕКТА

по объекту «Строительство объектов наружного освещения кварталов Санкт‑Петербурга: Квартал (Зубковская ул. — ул. Седова — ул. Крупской –

ул. Невзоровой)»

по состоянию на 01.12.2024

Цель реализации объектаРеализация проекта обеспечит снижение криминальной обстановки, безопасное передвижение пешеходов и автотранспорта, комфортное освещение рекреационных зон для комфортных прогулок и занятий спортом.
Адрес объектаг. Санкт-Петербург, Невский район
Адресная инвестиционная программа2024 — 2025
Государственный заказчикСПб ГКУ «Управление заказчика»
Разработчик проектной документацииООО «Сириус»
Положительное заключение экспертизыСПб ГАУ «Центр государственной экспертизы» от 17.03.2023 № 78-1-1-3-012918-2023
Авторский надзорГК № 4/45-24 от 27.08.2024
ООО «Сириус»
Ордер ГАТИ№ У-3475/2024 от 11.07.2024
Срок: 01.08.2024-07.10.2024
Генеральный подрядчикООО «СЭР»
Государственный контрактот 10.04.2024 № 4/17-24
Ответственное лицо ген. подрядчикаГенеральный директор Косый Виктор Васильевич
Начало СМР                                    по контракту фактически11.07.2024
03.09.2024
Окончание СМР                             по контракту фактически30.06.2025
Окончание действия государственного контракта07.10.2025
Основные технические показатели (план)Опоры — 26 шт.
Светильники — 36 шт.
КЛ – 1 105 м.
ШРУ- 400 — 1 шт.
АСУНО — 1 шт.
Выполнено в основных технических показателях в наст. время (факт)Опоры- 26 шт.
Светильники — 36 шт.
КЛ – 1 105 м.
ШРУ- 400 — 1 шт.
АСУНО — 1 шт.
Лицо, осуществляющее строительный контроль от заказчикаИнженер 1 категории сектора по контролю за строительством объектов электроснабжения Иванов Вадим Витальевич
Лицо, осуществляющее ведомственный надзор от заказчика (представитель ТУВ, ТКВ) начальник Правобережного ЭР СПб ГБУ «Ленсвет» Классен Владимир Иванович

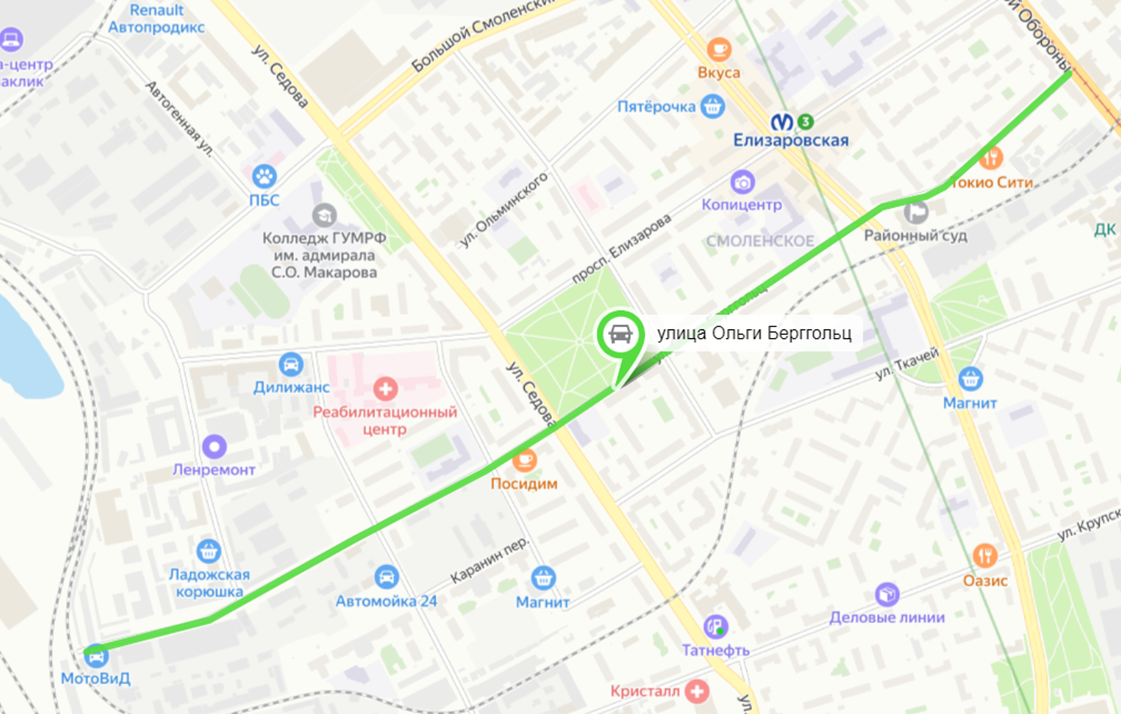

Существующая схема объекта:

Планируемая схема объекта

(после выполнения работ по строительству и/или реконструкции):

График выполнения работ (по состоянию на текущую дату):

Порядковый номер этапа выполнения контрактаНаименование этапа выполнения контрактаСроки исполнения этапа выполнения контрактаПримечание
1Подготовительные работыС даты подписания контракта по 31.07.2024
2Строительно-монтажные работы01.08.2024-10.03.2025
3Пусконаладочные работы11.03.2025-15.04.2025
4Монтаж и пусконаладочные работы АСУНО11.03.2025-15.04.2025
5Благоустройство и озеленение территории16.04.2025-30.06.2025
6Получение актов технологического присоединения к электрическим сетям11.04.2025-10.05.2025
7Контрольно-исполнительная съемка.11.03.2025-10.05.2025
8Сдача Заказчику полного комплекта исполнительной документации, согласованной с эксплуатирующей организацией; Передача Заказчику Акта приемки законченного строительством объекта приемочной комиссии (форма КС-14), подписанного членами приемочной комиссии; Закрытие ордера на производство плановых работ ГАТИ.01.07.2025-31.08.2025

Результат по реализации выполняемых мероприятий

(в т. ч. социальная значимость):

Обеспечение снижения криминальной обстановки, безопасного передвижени\ пешеходов и автотранспорта, комфортного освещения рекреационных зон для комфортных прогулок и занятий спортом..
